挖机
咨询价格 在线商城
服务热线 400-8878-318
挖机
咨询价格 在线商城
服务热线 400-8878-318
三一重工 三一重工(SH:600031)
三一国际 三一国际(HK:00631)
三一重能 三一重能(SH:688349)

第八期“共话智能建造” | 北京某区保障房项目SPCS智能建造方案重磅上线!

  • 2022.06.14

  • 三一筑工

一个多月以来,三一筑工开展了6期“共话智能建造”系列方案在线互动及直播活动,吸引了4万多位专业人士围观讨论,获得业内好评。我们将继续针对行业关注的“装配式建筑设计、施工、成本”等热点话题,逐期进行直播安排。

方案上线:每周二15:18;

留言互动:每周二15:18-周四15:18;

直播开启:每周五19:00;

中奖公布:每周六12:00。

第八期“共话智能建造”系列活动——“北京某区保障房项目SPCS智能建造方案”在线互动如期而至【文末留言时间:6月14日15:18--6月16日15:18】。京东E卡、盒马鲜生、瑞幸咖啡等丰厚礼品卡,等您来领取!

【直播预告】6月17日19:00开启本期“共话智能建造”——北京某区保障房项目在线评审直播活动,两场直播都有多轮福袋领取,丰厚奖励,期待您参与!

 01项目信息

业主信息:北京某某发展有限公司(某区优秀国资平台)

总承包单位:某国内建筑施工行业龙头企业

建设地点:北京市某区

主要功能:住宅

结构形式:剪力墙结构

设防烈度:8度(0.20g)

高 度:36m

层 数:12层

销售方式:回迁保障房

交付方式:精装

保温类型:外墙集成保温

装配式建造面积:10万平米(8栋建筑单体)

装配式建设要求:预制率不低于40%,装配率不低于50%

装配率计算标准:《北京市发展装配式建筑2020年工作要点》

客户需求:√示范 √质量 √工期√成本 □资金 □收益 □其它

02相关政策要求

根据《北京市发展装配式建筑2020年工作要点》,本项目预制率40%,水平结构免支模率不低于70%;

夹心保温预制墙体,混凝土外叶板不计入容积率。

 03方案选择

本项目有装配式政策要求,本地常规方案是“竖向套筒灌浆+水平预制叠合板+ALC内隔墙”。

为满足项目需求,发挥SPCS装配式“空腔搭接加后浇、等效异构好快省”系统解决方案,采用“空腔墙柱w1+w2+工模整板p2+模定节点co5+搭接后浇+面内作业co4”结构技术体系,最为经济、适用。

 04方案比较

本地常规方案

体系特征:“竖向套筒灌浆+水平预制叠合板+ALC条板”

应用标准:

GB/T-51231-2016《装配式混凝土建筑技术标准》

JGJ1-2014《装配式混凝土结构技术规程》

《北京市发展装配式建筑2020年工作要点》

常规方案布置图(72块墙构件)

SPCS智能建造方案

体系特征:“空腔墙柱w1+w2+工模整板p2+模定节点co5+搭接后浇+面内作业co4”。

应用标准:

GB/T-51231-2016《装配式混凝土建筑技术标准》

T/CECS-579-2019《装配整体式钢筋焊接网叠合混凝土结构技术规程》

T/CECS-832-2021《装配整体式叠合混凝土结构地下工程防水技术规程》

《北京市发展装配式建筑2020年工作要点》

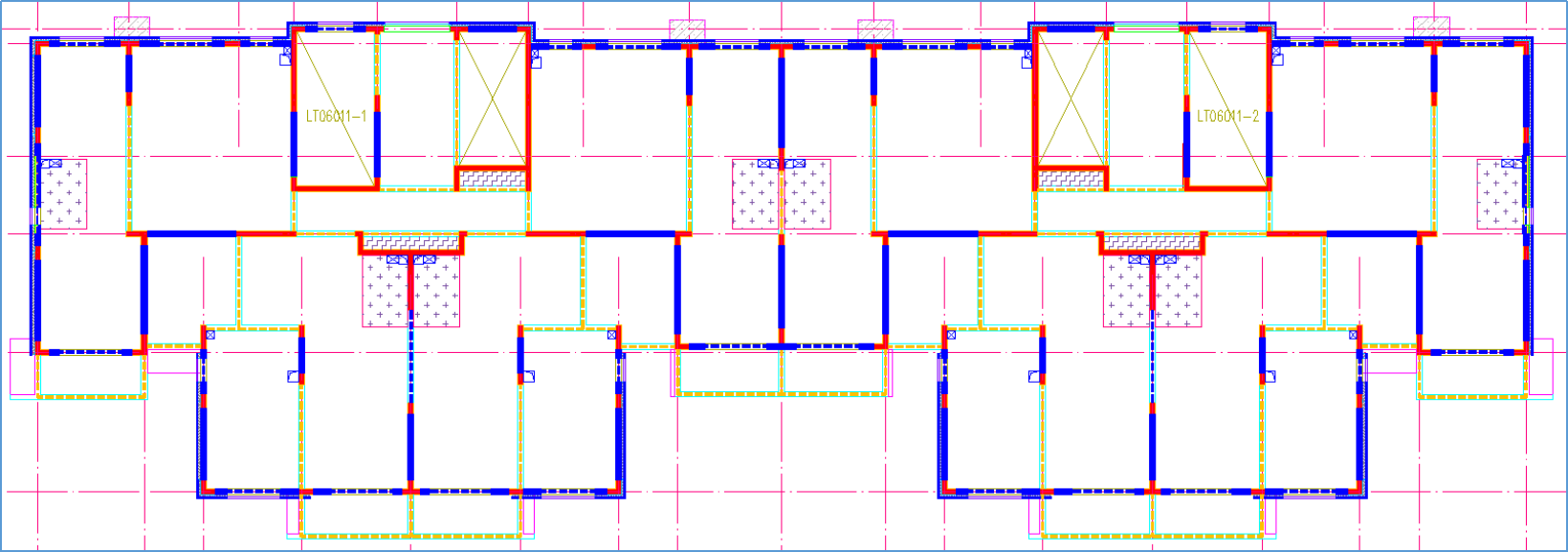

SPCS方案平面布置图(56块墙构件)

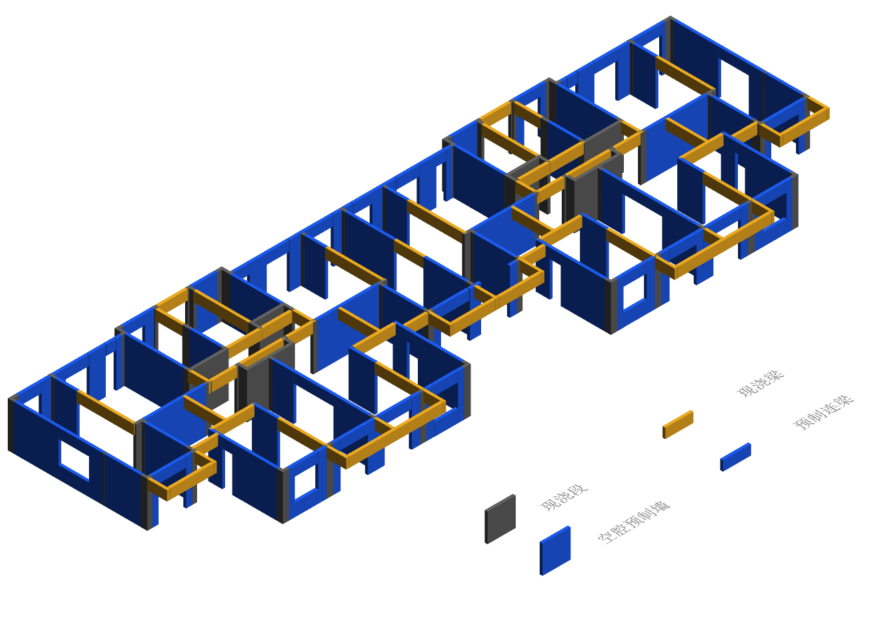

△SPCS方案3D布置图

注:主体结构工业化指数,指主体结构采用非现场人工操作(绑钢筋、支模板、搭脚手架等)的混凝土方量与总混凝土方量的比值。楼板的预制部分、预制空腔构件及空腔内后浇混凝土也可计入,现场现浇剪力墙和后浇段不计入分子。

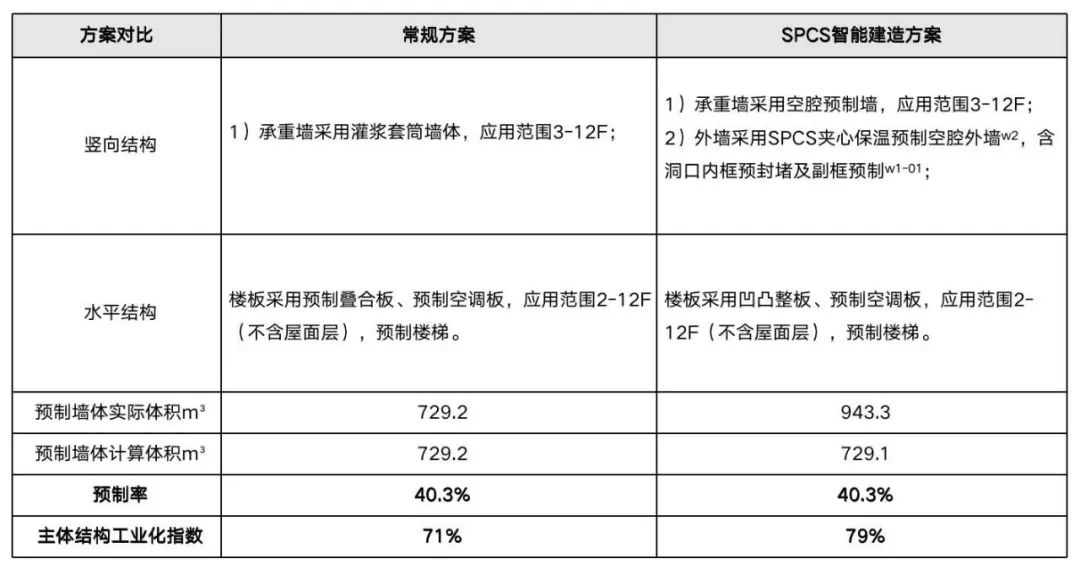

结论:预制率40.3%,主体结构工业化指数79%。

 05方案分析与展望

SPCS智能建造方案vs本地常规方案,优势↓

技术优势

空腔墙柱优势:

结构好、品质高:空腔搭接加后浇,整体安全性高,等同现浇,平整度高,免抹灰可实现结构即建筑;

安装快、工期短:一墙一板少拼装,空腔容错高,采用等效异构成品钢筋笼/网片,减少支模、绑扎,实现标准层4~5天/层,综合工期节约20天(约10%);搭配三一预制构件运输车,装卸无需吊装设备辅助,单人可5分钟内完成操作,效率极高;

吊次少:SPCS墙体单栋共56块,灌浆套筒墙体单栋共72块,塔吊吊次及现场现浇拼缝减少20%。

新技术优势:

凹凸整板:无需桁架钢筋,板厚同现浇,材料省;一步安装到位,外观平整,免修补;

面内作业:外围护全预制,实现免外架,避免脚手架垮塌、高空坠落。进一步降低成本;

说明:凹凸整板为新技术,须召开新技术专项论证。

成本优势

空腔墙柱优势:

体系优:竖向空腔墙柱、墙板端部暗柱预制,简化连接节点、绑钢筋、支模板、抹灰等工序,节约人工成本,采用SPCS体系较传统方案,成本可节省59元/㎡;

施工省:一墙一板自重轻、施工快,4~5天/层,单栋楼综合工期可节约20天,节约塔吊、支撑租赁费、管理费,可节约18元/㎡;

面内作业:外围护全预制,人员室内操作,完全可实现免外架施工,节约成本至少50元/㎡。

合计:SPCS智能建造方案节约:127元/㎡。

工模整板优势:

采用凹凸整板,无需桁架钢筋,材料省;一步安装到位,支撑省,可节约17元/㎡。

优设计:结合智能化协同设计,减少现场作业,降低综合成本(如仅采用“智能灯+踢脚布线一项减少管线预留预埋,节省成本15元/㎡)

租房补贴:项目性质为政府租赁房,采用SPCS体系,可节约租房费用43元/㎡。

结论:

SPCS技术优势明显:竖向预制装配,可实现防水好,品质高,少人工,标准层4-5天/层,单楼综合工期可节约20天。

SPCS成本优势明显:考虑协同设计、人工费用、工期缩短、资金成本、政府补贴等因素,较本地常规方案,可节约成本202元/㎡ 。本项目建筑面积10万平方米,总成本可节约2020万元。

我们鼓励各位业内专家多提建设性优化建议和方案,如果创造了更好、更快、更便宜的经济价值,我们将拿出50%价值贡献跟您分享。

另外,感兴趣的行业“玩家”或者希望参与该项目EPC投标的人,此次活动记录是参与该项目的入场券,请大家积极踊跃提建议哦!

推荐产品

三一筑工应用场景
